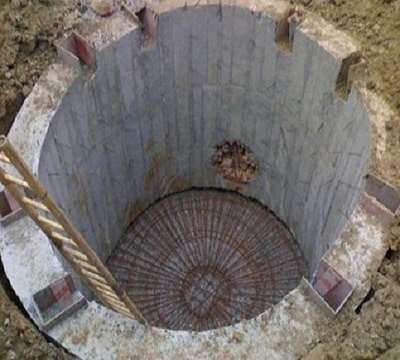

上海圣科环保是专业从事的水下服务内容主要包括:沉井制作、沉井下沉(排水及不排水)、沉井带水下沉和封底、沉井纠偏、沉井堵漏、水下探伤、水下清淤、水下拆 除、水下检查、水下拆除、水下堵漏、水下打捞、水下安装、维修等等。电站、大坝、水库等建筑物的水下录像、闸门水下焊接、切割、安装、维修。公路桥梁、 沉井、市政等工程的水下桩锤打捞、水下切割钢筋笼、护筒,水下护筒焊接、水下切割拆除混凝土管道、桩基及墙体。污水厂、电厂的沉井施工及其它潜水技术服务,沉井施工法是将位于地下一定深度的地下建筑物或建(构)筑物基础,现在地面以上制作,形成一个井状结构,然后在井内不断挖土,借助井体自重而逐步下沉,下沉到预定设高之后,进行封底,构筑井内底板、梁、楼板、内隔墙、顶板等构件,最终形成一个地下建筑物或者建筑物基础。沉井是井筒状的结构物,它是以井内挖土,依靠自身重力克服井壁摩阻力后下沉到设计标高,然后经过混凝土封底并填塞井孔,使其成为桥梁墩台或其它结构物的基础。沉井施工的工艺流程是什么,关于沉井施工又有哪些需要注意的事项呢,下面圣科环保就来为大家阐述一下吧!
(一)、施工程序
1.制作程序:场地整平→放线→挖土3~4m深→夯实基底,抄平放线验线→铺砂垫层→垫木或挖刃脚上模→安设刃脚铁件、绑钢筋→支刃脚、井身模板→浇筑混凝土→养护、拆模→外围围槽灌砂→抽出垫木或拆砖座。
2.下沉程序:下沉准备工作→设置垂直运输机械、排水泵,挖排水沟、集水井→挖土下沉→观测→纠偏→沉至设计标高、核对标高→降水→设集水井、铺设封底垫层→底板防水→绑底板钢筋、隐检→底板浇筑混凝土→施工内隔墙、梁、板、顶板、上部建筑及辅助设施→回填土。
(二)、沉井制作
1.在软弱地基上制作沉井,应采用砂、砂砾或碎石垫层,用打夯机夯实使之密实,厚度根据计算确定。
2.当地基土质较好,宜分节一次制作完成,然后下沉;对于较高(≥12m)的沉井应先挖下3~4m土方,在基坑中一次制作下沉,或分节制作,分节下沉,以减少沉井自由高度,增加稳定,防止倾斜。
3.沉井制作宜采取在刃脚下设置木垫架或砖垫座的方法,其大、小和间距应根据荷重计算确定。安设钢刃脚时,要确保外侧与地面垂直,以使其起切土导向作用。
4.沉井刃脚及筒身混凝土的浇筑应分段、对称均匀、连续进行,防止发生倾斜、裂缝。第一节混凝土强度等级达到70%,始可浇筑第二节。
5.浇筑的筒身混凝土应密实,外表面平整、光滑。有防水要求时,支设模板穿墙螺栓应在其中间加焊止水环;筒身在水平施工缝处应设凸缝或设钢板止水带,突出筒壁面部分应在拆模后铲平,以利防水和下沉。
(三)、沉井下沉
1.下沉前应进行井壁外观检查,检查混凝土强度及抗渗等级,并根据勘测报告计算极限承载力,计算沉井下沉的分段摩阻力及分段的下沉系数(≥1.15~1.25),作为判断每个阶段可否下沉,是否会出现突沉以及确定下沉方法及采取措施的依据。
2.下沉前应分区、分组、依次、对称、同步的抽除(拆除)刃脚下的垫架(砖垫座),每抽出一根垫木后,在刃脚下立即用砂、卵石或砾砂境实。
3.小型沉井挖土多采用人工或风动工具;大型沉井,在井内用小型反铲挖土机挖掘。挖土须分层、对称、均匀地进行,一般在沉井中间开始逐渐挖向四周,每层高0.4~0.5m,沿刃脚周围保留0.5~1.5m宽的土堤,然后沿沉井壁,每2~3m一段向刃脚方向逐层全面、对称、均匀的削薄土层,每次削5~10cm,当土层经不住刃脚的挤压而破裂,沉井便在自重作用下均匀垂直挤土下沉,使不产生过大倾斜。各仓土面高差应在50cm以内。
4.在挖土下沉过程中,工长、测量人员、挖土工人应密切配合,加强观测,及时纠偏。
5.沉井下沉多采用排水挖土下沉方法,常用方法是:设明沟、集水井排水,在沉井内离刃脚2~3m挖一圈排水明沟,设3~4个集水井,深度比开挖面底部低1.0~1.5m,沟和井底深度随沉井挖土而不断加深。在井壁上设离心式水泵或井内设潜水泵,将地下水排出井外。当地质条件较差,有流砂发生的情况,可在沉井外部周围设置轻型井点、喷射井点或深井井点以降低地下水位,或采用井点与明沟排水相结合的方法进行降水。
6.沉井下沉观测方法为在沉井外壁周围弹水平线,井筒内按4等分或8等分标出垂直轴线,各吊线坠一个,对准下部标板来控制。观测时间,每班三次,接近设计标高时两小时一次。随时掌握分析观测数值,当线坠偏离垂线达50mm或标高差在100mm,应立即纠正。挖土过程中可通过调整挖土标高或劳动力进行纠偏。
7.筒壁下沉时,外测土会随之出现下陷,与筒壁间形成空隙,一般干筒壁外侧填砂,保持不少于30cm高,随下沉灌入空隙中,以减小下沉的摩阻力,并减少了以后的清淤工作。雨季应在填砂外侧作挡水堤,以阻止雨水进入空隙,防止出现筒壁外的摩阻力接近于零,而导致沉井突沉或倾斜的现象。
8.沉井下沉接近设计标高时,应加强观测,防止超沉。可在四角或筒壁与底梁交接处砌砖墩或垫枕木垛,使沉井压在砖墩或枕木垛上,使沉井稳定。
9.沉井下沉出现倾斜,如调整挖土仍不能纠正时,可加荷调整,但若一侧已到设计标高,则直采用旋转喷射高压水的方法,协助下沉进行纠偏。
10.沉井挖出之土方用吊斗吊出,运往弃土场,不得堆在沉井附近。
(四)、沉井封底
1.沉井下沉至设计标高,再经2~3d下沉稳定,或经观测在8h内累计下沉量不大于10mm,即可进行封底。
2.封底前应先将刃脚处新旧混凝土接触面冲洗干净或打毛,对井底进行修整使之成锅底形,由刃脚向中心挖放射形排水沟,填以卵石作成滤水盲沟,在中部设2~3个集水井与盲沟连通,使井底地下水汇集于集水井中用潜水电泵排出,保持水位低于基底面0.5m以下。
3.封底一般铺一层150~500mm厚卵石或碎石层,再在其上浇一层混凝土垫层,在刃脚下切实填严,振捣密实,以保证沉井的最后稳定,达到50%强度后,在垫层上铺卷材防水层,绑钢筋,两端伸入刃脚或凹槽内,浇筑底板混凝土。
4.混凝土浇筑应在整个沉井面积上分层、不间断地进行,由四周向中央推进,并用振动器捣实,当井内有隔墙时,应前后左右对称地逐孔浇筑。
5.混凝土养护期间应继续抽水,待底板混凝土强度达到70%后,对集水井逐个停止抽水,逐个封堵。封堵方法是将集水井中水抽干,在套管内迅速用干硬性混凝土填塞并捣实,然后上法兰盘用螺栓拧紧或四周焊接封闭,上部用混凝土垫实捣平。
以上就是圣科环保为大家搜集的关于沉井施工具体工艺流程,想必您现在对沉井施工有一个全新的理解吧,我公司以精湛的技术.专业的队伍、严谨的管理、超卓的设备,着力打造沉井施工品牌。 "行远必自迩、追求无止境"。如果有想深入了解的朋友们请持续关注本站。
